古川の家
松山市
外観イメージ
屋根はガルバリウム鋼板、外壁はゲーテウォール。シンプルな切妻屋根の平屋です。 南側の窓を開けると屋根のあるウッドデッキとつながり、より開放的な雰囲気に。隣には焼杉仕上げの倉庫も建ちます。
内観イメージ
土間のある広いLDK。土間には薪ストーブを置きます。勾配天井で更に解放感が増し、すっきりとした印象に。窓を開けると屋根のある外空間を楽しめます。
地鎮祭
6月吉日、地鎮祭が執り行われました。 神様に土地を使わせていただくことを報告し、工事の安全を祈願するとともに、そこで安全・安心に暮らしていけるよう願う儀式です。
井戸祓い
水はとても貴重な資源であり、その恵みは水の神様・井戸の神様のお陰であると、古くから井戸を大切にしてきました。 今まで、生活する上で欠かすことのできない水を与えて頂いた井戸の神様へ感謝の気持ちを奉告します。

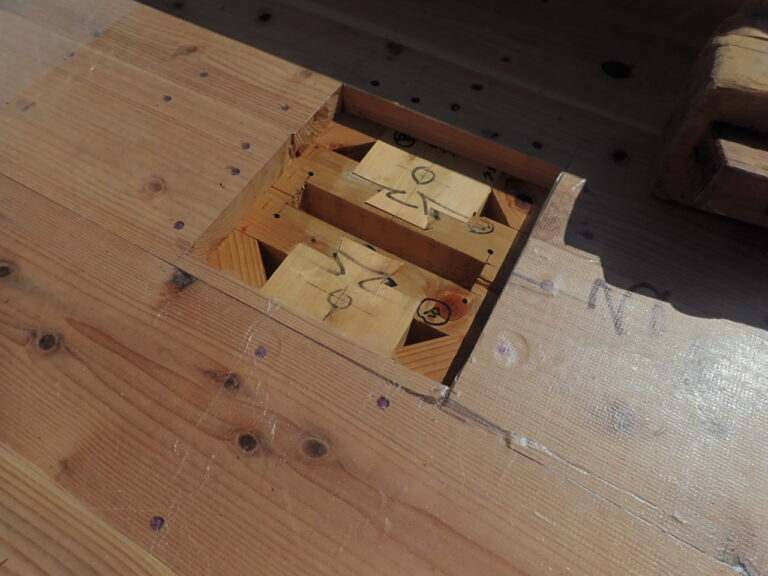

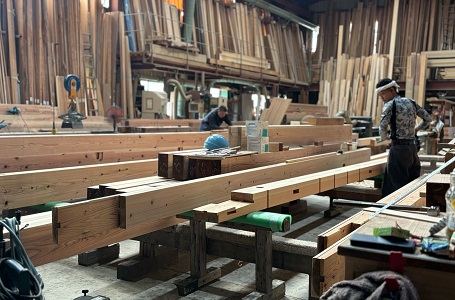

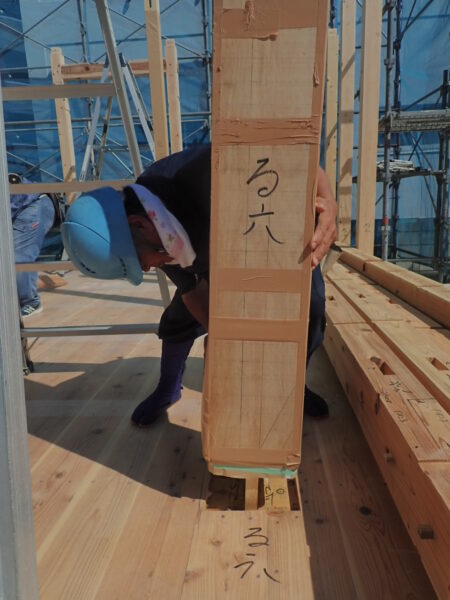

墨付け
工場に木材が搬入され、棟梁が墨付け作業をしています。「る三」「よ三」など書いてあるのは、図面の位置関係を表しています。

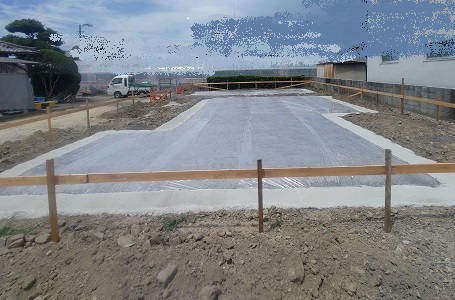

基礎着工
現場では基礎工事を始めます。地面を掘って砕石を敷き詰め、防湿シートを全体に敷き、ベタ基礎をつくっていきます。
配筋

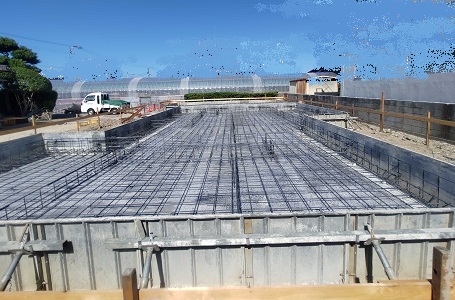

型枠を組み、基礎配筋を行います。強度や耐久性を高めるために重要な工程で、基礎鉄筋のピッチ(鉄筋と鉄筋の間隔)は、建築基準法で300mm以下と定められています。

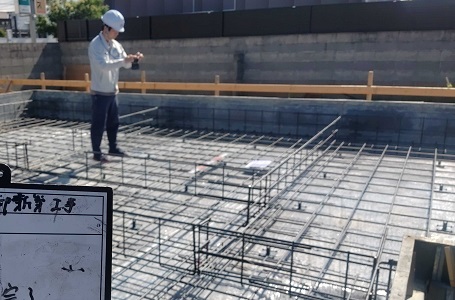

基礎配筋検査
第三者機関の検査員にお願いして検査してもらいます。住宅を新築する際には必ず受ける検査です。

刻み
機械では不可能な複雑な部分は、大工さんが手刻みで加工していきます。

型枠
立ち上がりの打ち継ぎが終わり、養生期間の後、型枠を取り外しているところ。
土台敷と床断熱・下地

基礎が完成すると、基礎下と外部の通気のための基礎パッキンを敷き、土台を敷いていきます。断熱材しっかりと入れて床下地張り。杉厚板30㎜を使用します。
足場
建物のまわりに足場が組まれ、加工した木材も運び込まれました。 いよいよ上棟です。
上棟
台風がなかなか来ずになんやかんやなのですが、来てほしい訳ではございませんが。 8/26(月)大安、無事、松山市にて「(仮)松山の家Ⅱ」の上棟の日を迎えることができました。 今回付属建物の物置があるので、2棟同時の上棟となりました。 柱を立てていって、続いて梁を掛けていきます。これは物置の方かな?
???
さて、こちらはなんでしょう???

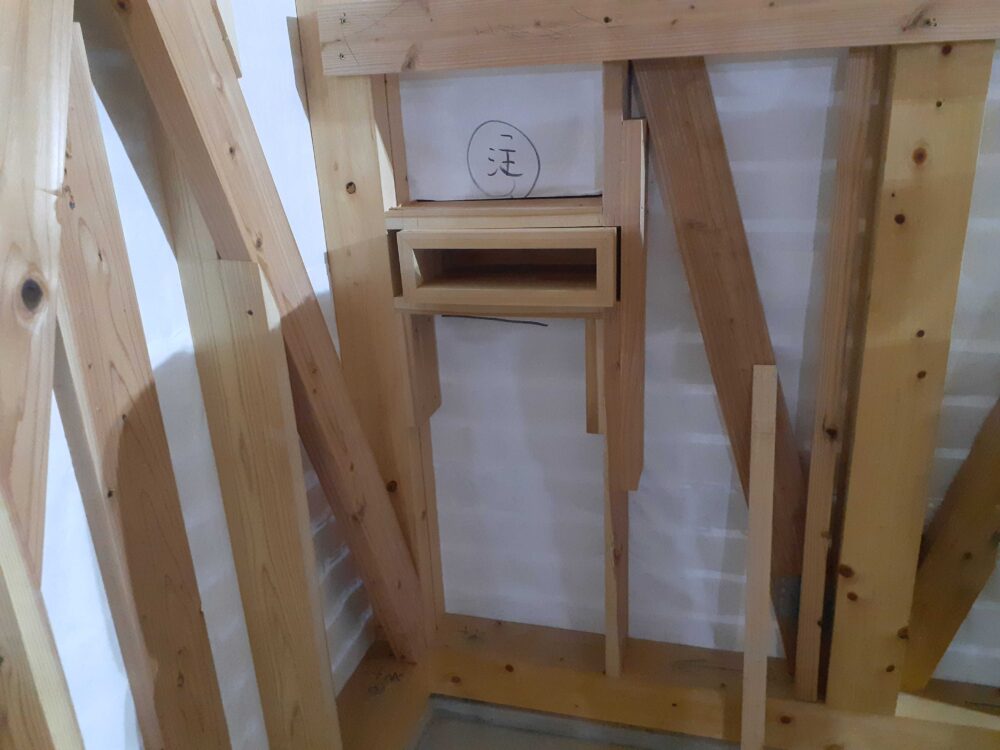

ほそ穴
大黒柱を納めるほそ穴でした! びっちりと養生をして、傷がつかないようにしてあります。LDKでひときわ存在感を放つ存在になります。
梁

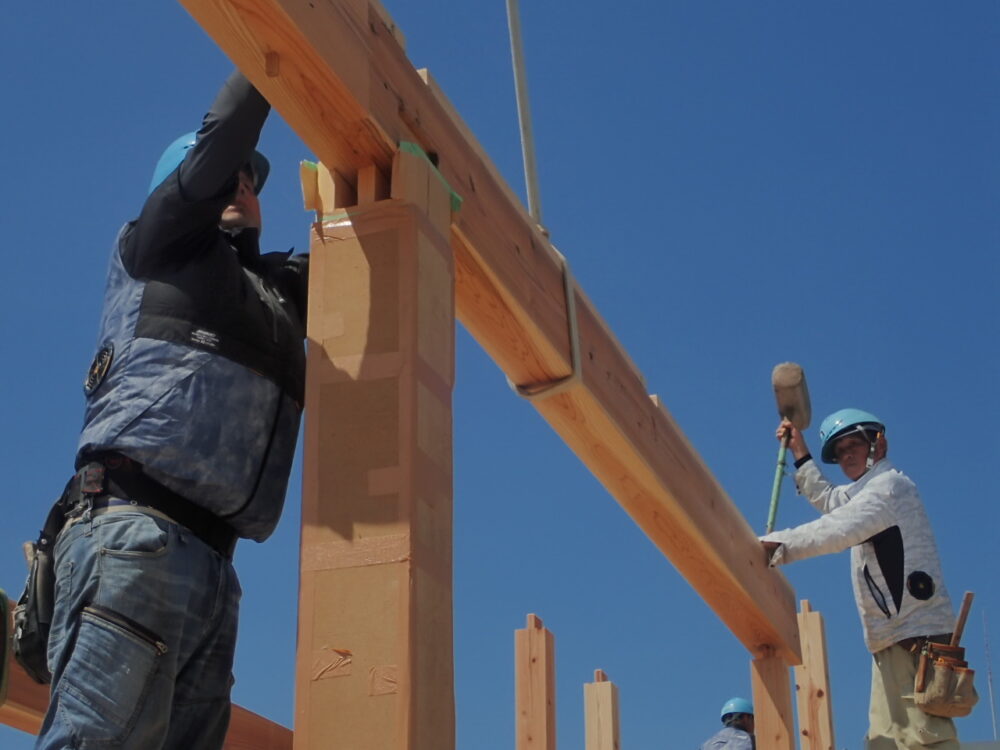

この大黒柱に横架材を掛けます。

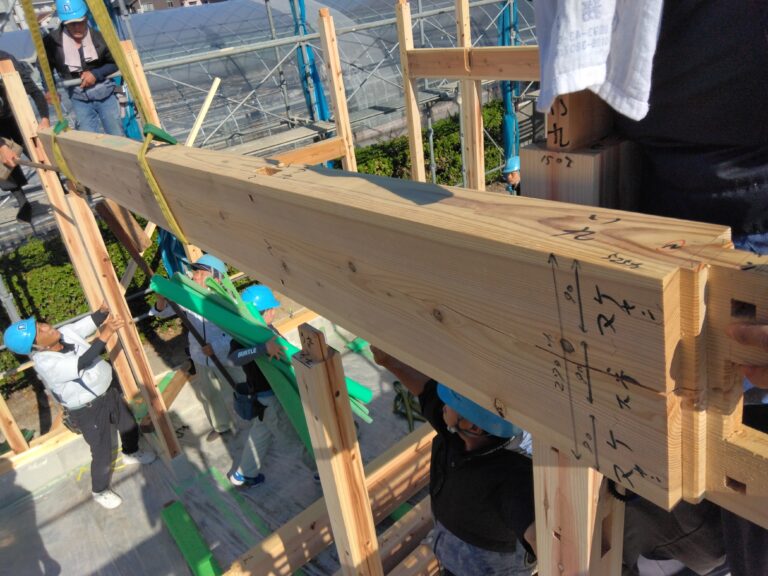

登り梁
更に上から登り梁を掛けているところ。 普通の梁を水平梁というのに対して屋根なりに勾配をつけて納めるので、登り梁と呼んでいます。 みんなで集まっていろいろな箇所をを見ながら、一気に納めます。

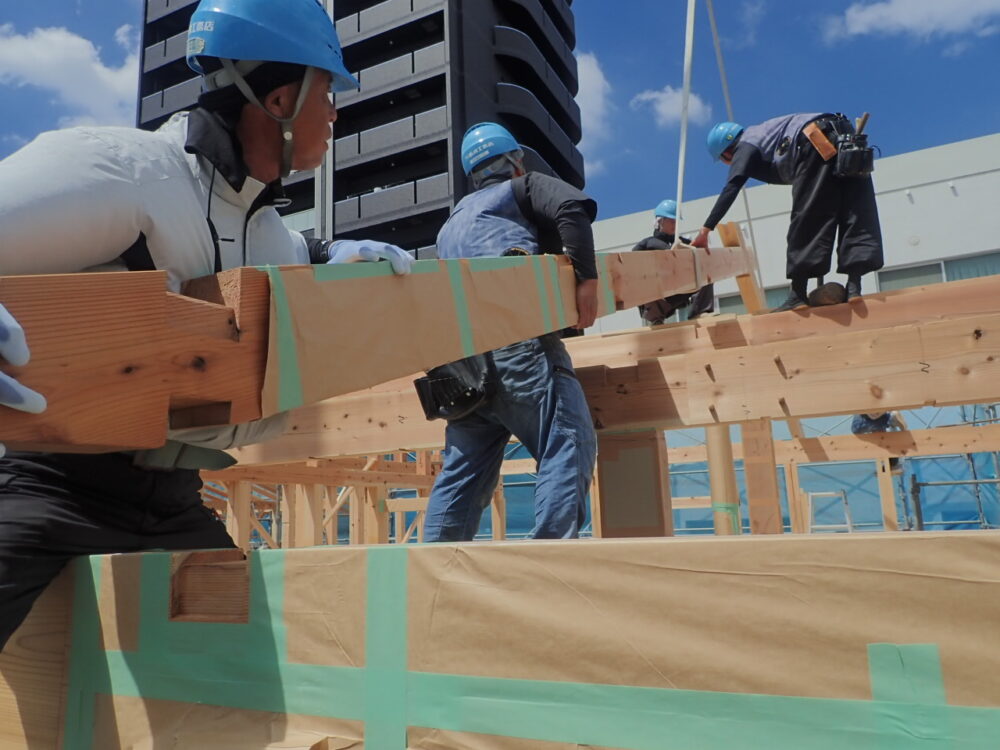

棟納め
そして棟納め。 棟は構造材で一番頂部にくるもののことを言います。 これを上げるので、上棟・棟上げというんですね。 お施主様ご家族さまにも上がっていただき、一緒に棟を納めました! 誠におめでとうございます! お施主様におかれましてはたくさんのお心遣いを賜り、誠にありがとうございました。 大工さんたち、暑い中お疲れ様でした。 まだまだ屋根仕舞は続く‥。 そして竣工へ向け一つ一つ、スタッフ一同力を合わせて参ります。
垂木

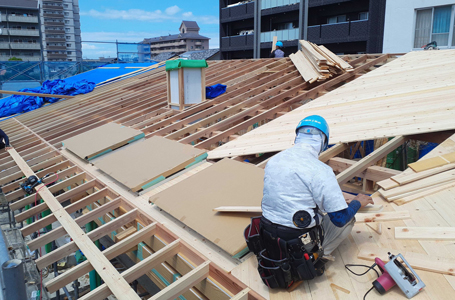

台風一過、屋根下地をつくっていきます。 棟、母屋、桁に掛けて垂木という細い木材を並べていき、打ち付けていきます。 終わると端部を切りそろえます。

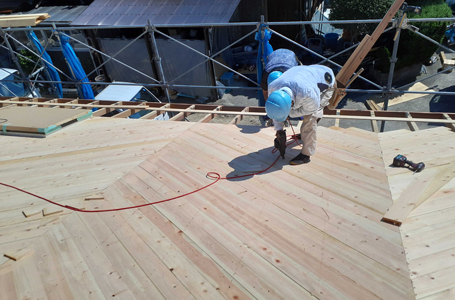

野地板
垂木の上から下地板(野地板)を斜め張りしていきます。 水平面の剛性をもたせています。
羽柄材

屋根の下では、構造材に羽柄材と呼ばれる部材を取り付けていきます。 間柱とサッシ枠を取り付けて、さらにサッシを取り付けているところです。
羽柄材
屋根の下地が貼られたので、家らしくなりました。 緑のスポンジは養生材。
中間検査
写真は中間検査を受けているところです。 住宅の場合、瑕疵担保保険という保険への加入が義務となっておりまして、耐震上や雨漏りに関する瑕疵(簡単にいうと施工ミス)が対象になります。 図面通り現場が施工されているかどうかを第三者の目で見てもらっています。
ポスト
大工さん?の注釈付き。 埋込の郵便受けを取り付けます。 壁に埋め込むことで外に出なくても受け取ることが出来ます。

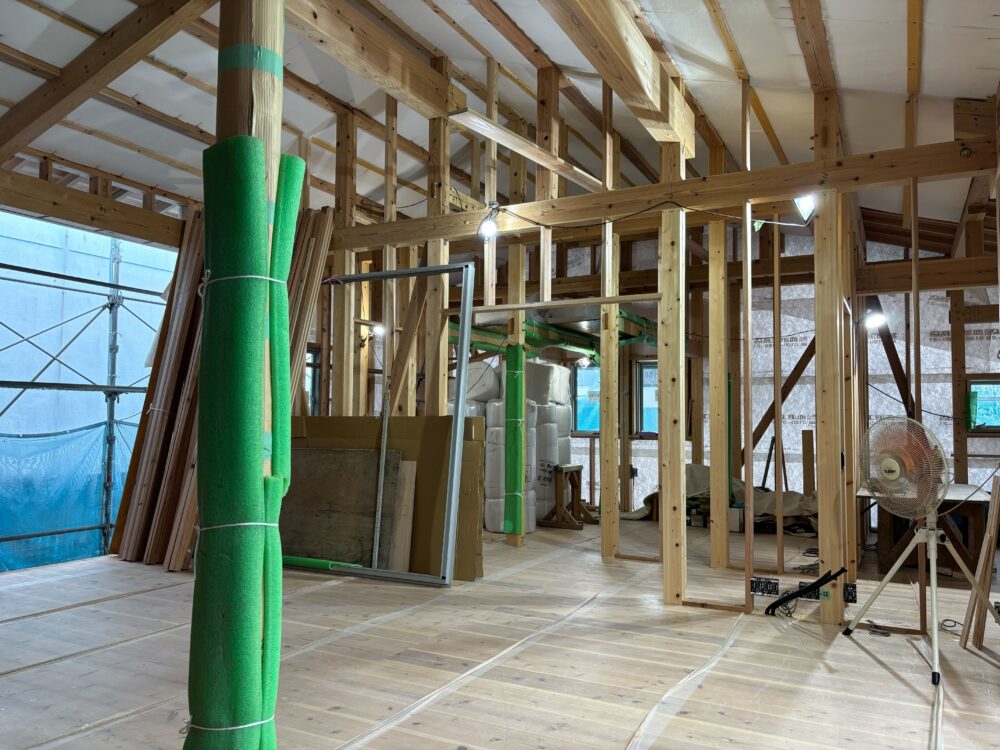

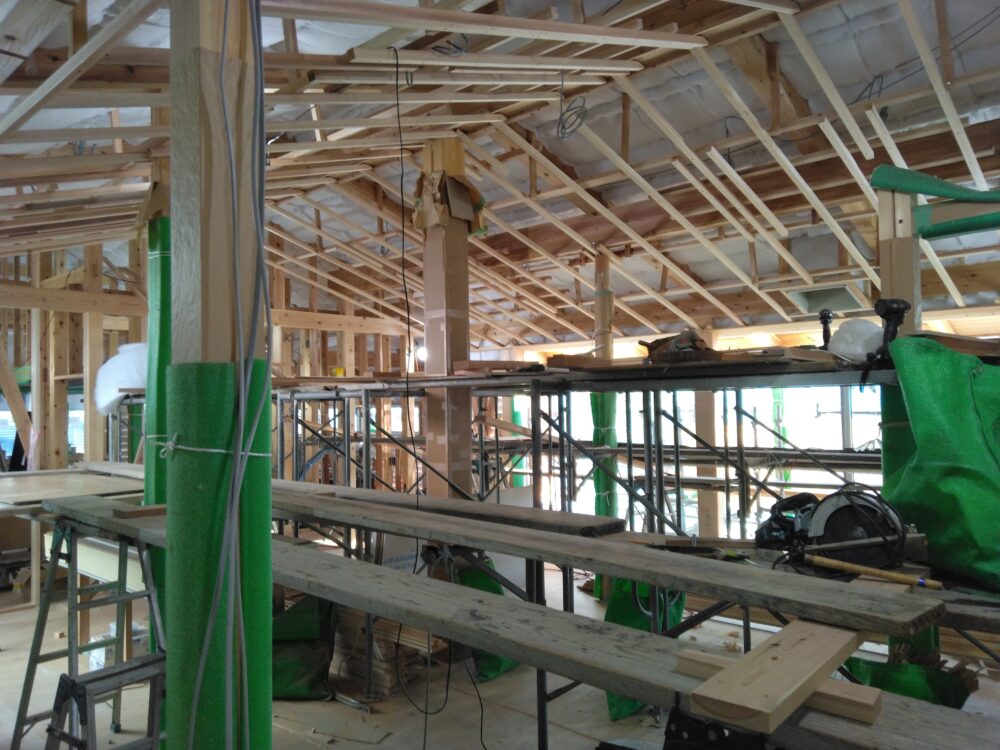

天井下地
内部に足場を組んで、天井板を張っていきます。 写真で見えているのは野縁というやつで、天井の下地板のことをそう呼びます。 全部下地なのに名前が違うんですよ… なんででしょうね。 これはこれで迫力がありますよね。

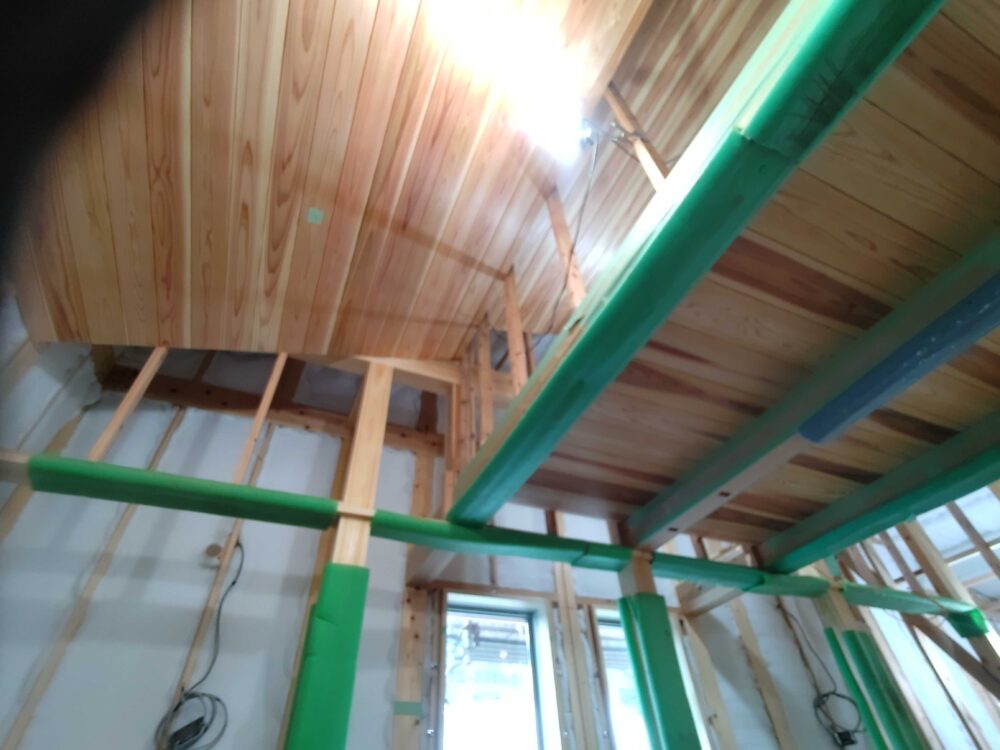

天井取り合い
大工さんが天井を張っております。 壁がまだできていないので天井高が違う部屋がある時はすこしふしぎな空間に見えますね。

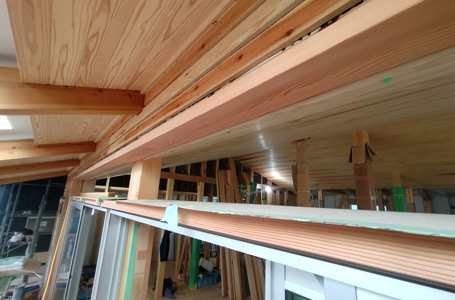

窓納まり
掃き出し窓の上にFIXガラスを設けて明り取りとしています。 大工さんが化粧枠を入れているところです。

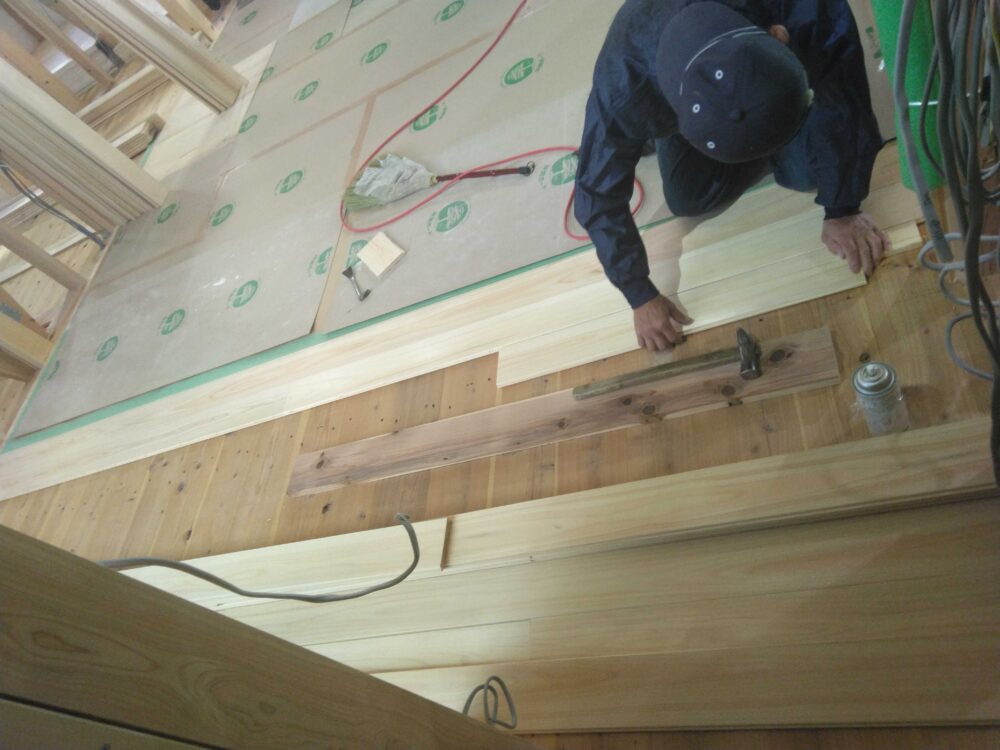

床張ってる

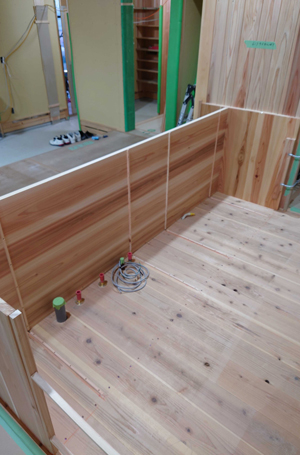

フローリングを張っているところ。写真は桧で、杉と桧を一部貼り分けする予定です。 下地の杉板と直交させて張っているので、隙間風をだいぶ防いでくれています。 張ったらすぐに養生して、完成までその姿を見ることはお預けです。

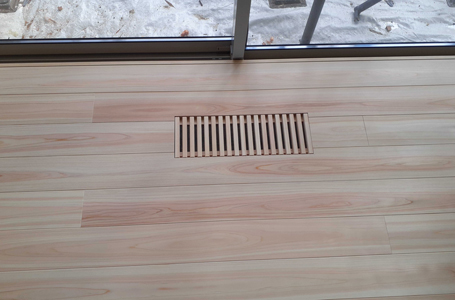

DNA換気口
フローリングに西渕工務店オリジナル工法の「DNA換気口」を取り付けました。 Direct Natural Airの略で、床下に箱を取り付けて開け閉めすることで床下の空気を取り込みます。冬場は閉めておきます。
枠入れ

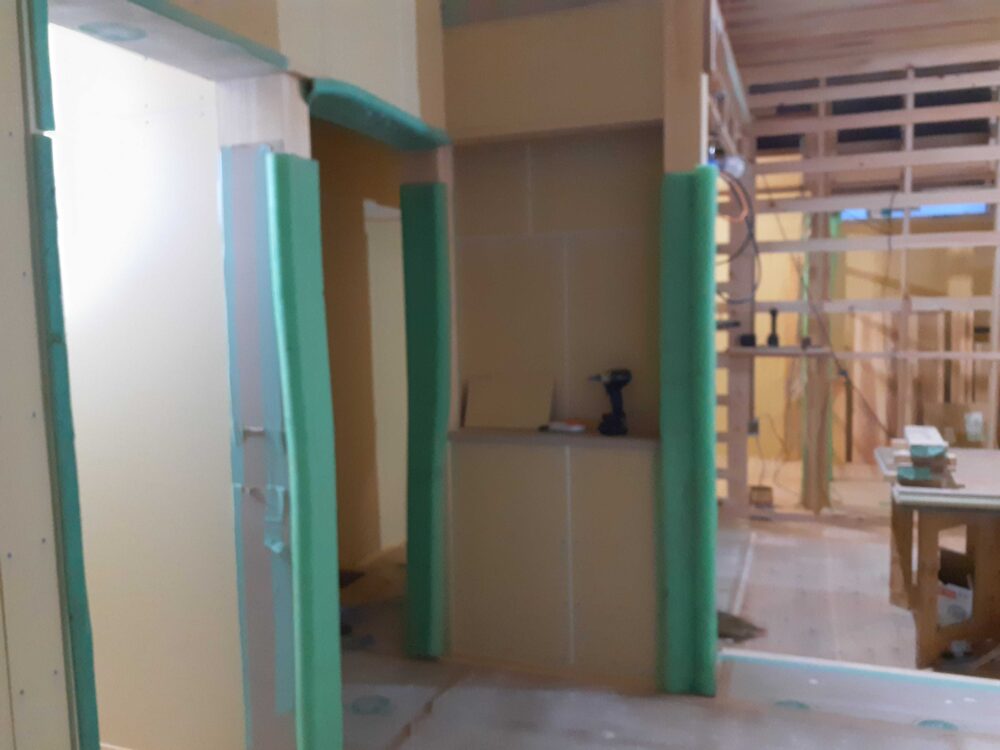

床を張り終わると、壁へと工事は進みます。 棟梁はいっとき、木材加工場に戻って枠材を加工して、再び現場へ。 たまに棟梁がいないときは内子にいるときがあります。 緑のスポンジで囲まれたところが出入口ですね。化粧材。

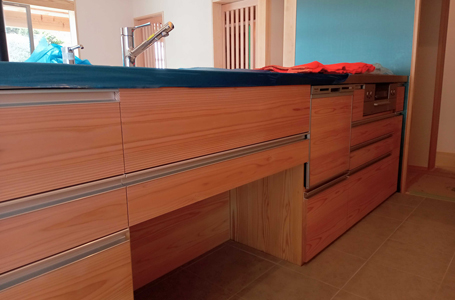

造作家具
キッチンを造作していきます。 無垢の杉板を自社の木材加工場ではぎ合せた板を現場で大工さんが組み立てていきます。

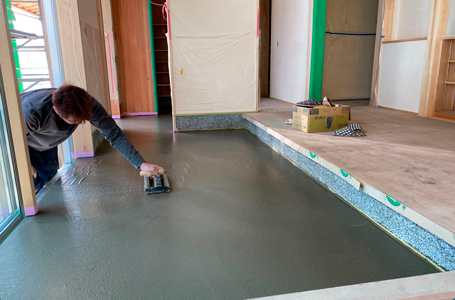

下地貼

天井・・・床・・・建具枠・・・と施工していくと大工工事は壁下地へ
下地貼
ラス板の上に石膏ボードを張ってます。 この上に仕上げ材を施工していく予定です。

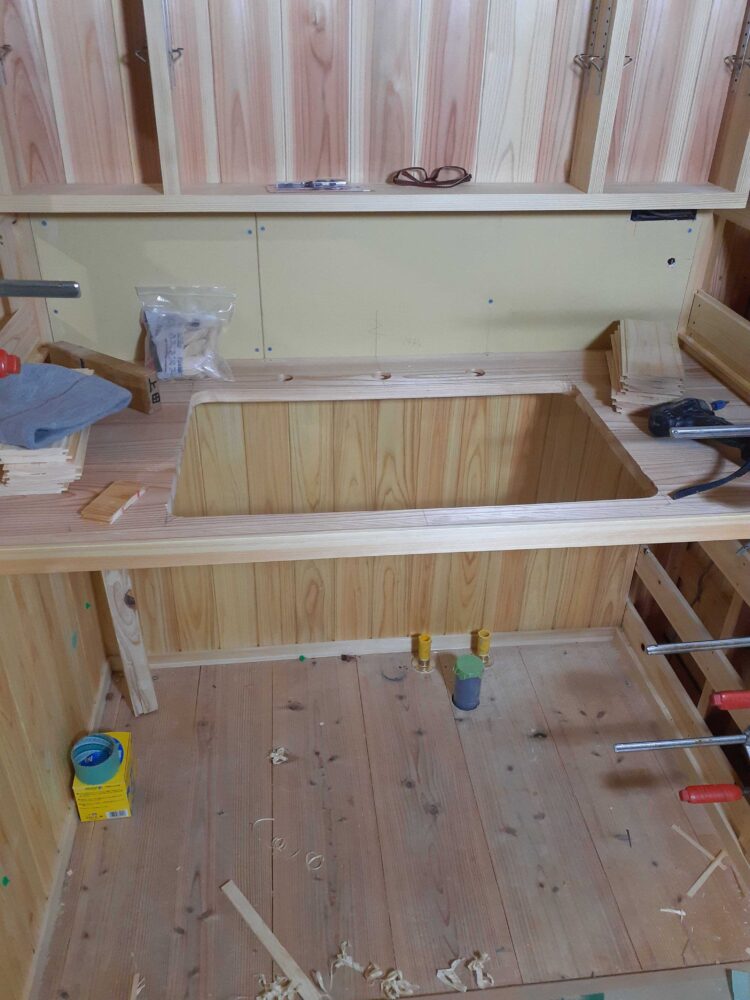

洗面台
大工さんの仕事もだいぶ大詰めでして(前も言った?)、造作家具をつくっております。 家具専門の会社があるんですが、そこがつくるのではなく大工さんがつくります。 こちらは洗面化粧台。がばっと開口してありますね。 今夜は内子の方、雪が降りそうです。 皆様のお住まいのところはいかがでしょうか。 あたたかくしてお過ごしください。
ハーフユニット

お風呂です。 養生していて見えませんが、浴槽から下部がシステムバスになっているハーフユニットという商品がありまして、よくそれを使います。 その名の通り、半分システムバスで半分在来浴室。 むかしむかし、各家庭にお風呂が普及したころからシステムバス(ユニットバス)が普及するまでは配管を埋めてモルタルを詰めたりなんだりして浴槽を埋め込み、タイルを張ったりなんだりしてお風呂をつくることが主流でした。 今もつくりますけどね、比較的西渕工務店はよくお風呂をつくる方です。 在来浴室はこだわりを出すところでもあるので、良いのは良いけど比べると手間暇がかかります。 ということで半分だけシステムバスにて、壁から上を自由にするのもありです。 全部システムバスもよくある。お掃除が格段に楽ですよね。 おすすめはお風呂に最後に入った人が出るときにシャワーでさっと壁・床を流してやるとお掃除が格段に楽になります。 だいたいお風呂の汚れは石鹸かすとか人間の皮脂なので、付着した時点で取り除いてやるといいよねっていう。 写真は大工さんのラス下地の状態。ここからタイルを張るための防水などしていきます。
上塗り

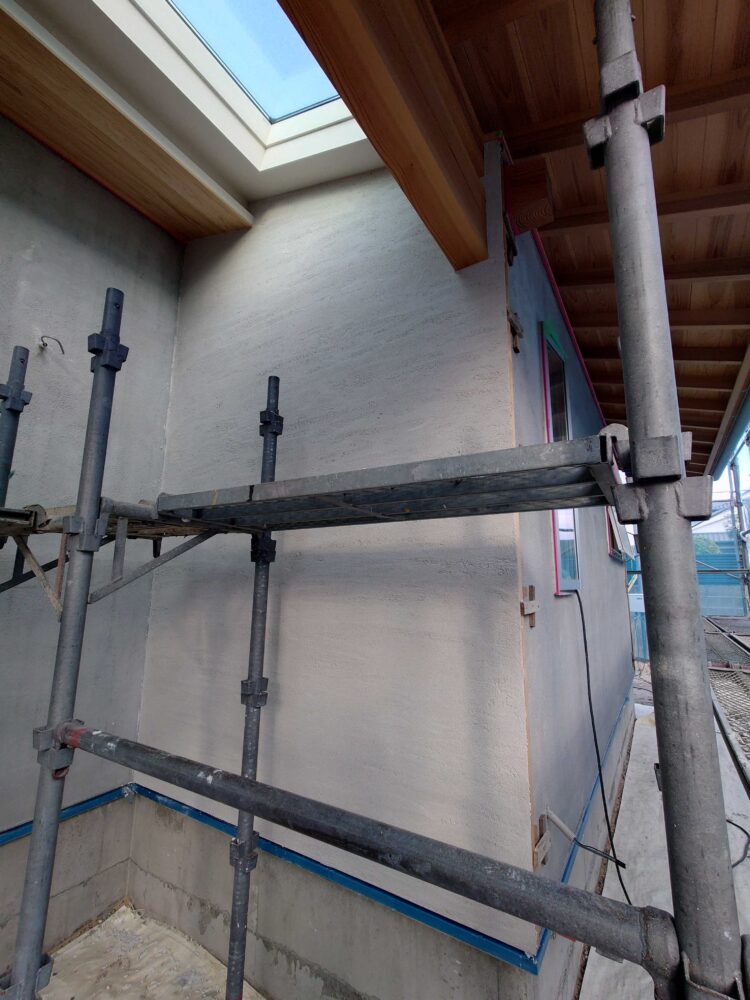

外壁、仕上げ材であるゲーテウォールを塗りました。 デッキ部分、トップライトから青空が覗いていますね。
ハーフユニット

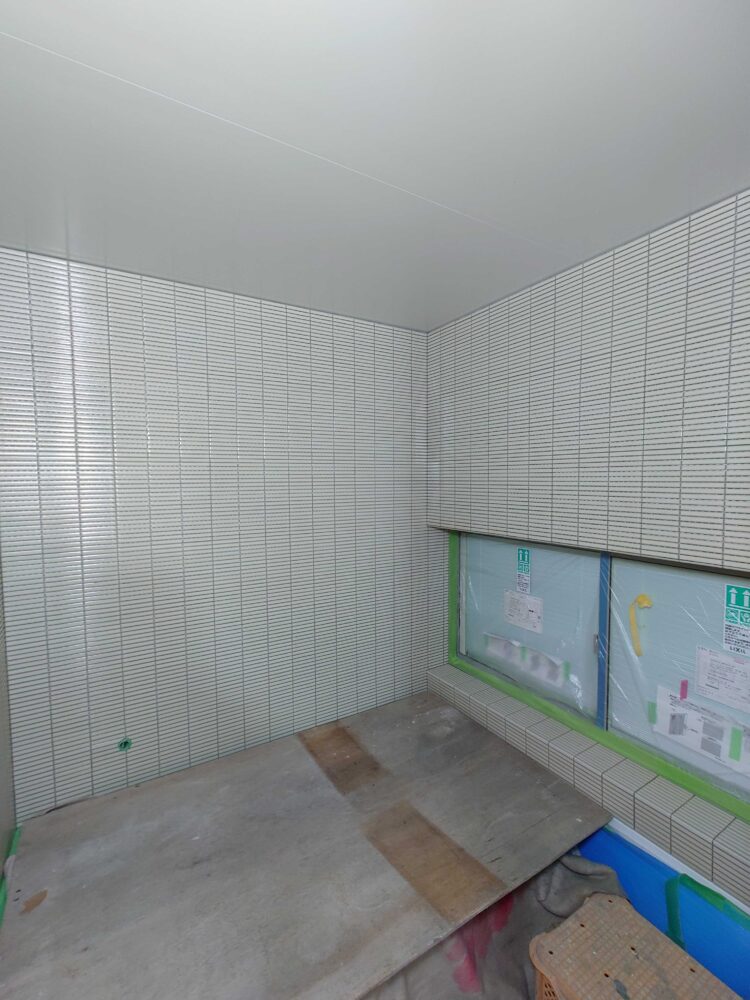

ハーフユニット。 タイルが貼られてます(^^)/ 下地に対して仕上げ。 下地も大事、仕上げも大事。 お化粧も下地が大事。
足場解体
無事外部足場が解体されましたー!
